施工方法
一、基面處理
(1)細石混凝土墊層澆筑完畢后,應及時收水、壓實、抹平,若有蜂窩、麻面、開裂、缺口和孔洞等缺陷,宜采用 1:2.5 的水泥砂漿找平。墊層平面應堅實、平整、干凈,可以潮濕但不得有明水,否則應提前進行堵漏、排水處理,以免妨礙防水層的施工。
(2)外防內貼防水做法的排樁、地連墻等圍護結構立面基層,其表面可采用混凝土、水泥砂漿等進行找平處理,基面的平整度應滿足 D/ L ≤ 1/6,其中 D 為相鄰兩凸面間的******深度,L 為相鄰兩凸面間的最小距離。平整度不符合要求時,應采用 1:2.5 的水泥砂漿填充抹平。在基層混凝土未完全硬化前,應將基層表面凸出的石子等尖銳、突出雜物清除。
(3)凸出基層表面的鋼筋、螺栓等應從根部割除,并在割除部位用 1:2.5 的水泥砂漿進行覆蓋順平處理,覆蓋砂漿的厚度不得小于20mm,覆蓋面應滿足基面的平整度要求。
二、外防內貼施工工藝

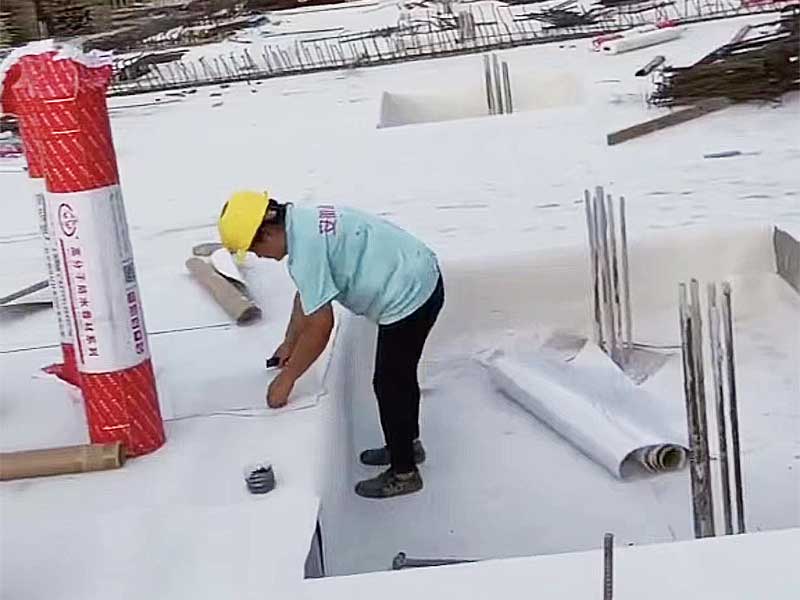

(1)底板墊層平面預鋪卷材施工工藝
清理基層→基面彈線→定位→空鋪預鋪式防水卷材→卷材搭接處理→細部節點處理→自檢→修補→驗收→綁扎鋼筋→澆筑底板結構混凝土;
鋪設第一幅預鋪卷材時,先將卷材按彈好的基準線定位空鋪在基面上,且卷材的高密度聚乙烯板的平滑光面面向基層,耐候顆粒層表面
( 本工程地下結構防水采用預鋪反粘法鋪貼施工 )
向施工人員,仔細校正卷材位置。相鄰第二幅卷材在長邊方向與第一幅卷材的搭接寬度不小于 70mm,搭接操作時先撕掉卷材搭接處的隔離紙,注意搭接處保持干凈、干燥、無灰塵,進行搭接粘合作業時,隨即排出搭接邊里的空氣,并用壓輥壓實粘牢。重復上述操作, 直至整個平面的卷材鋪設完成。 對于短向搭接縫,應采用專用膠或膠帶粘貼并壓實粘牢,寬度不小于 70mm。
(2)側墻立面預鋪卷材施工工
圍護結構立面基層找平→檢查→清理→基面彈線→定位→機械固定鋪設預鋪防水卷材→卷材搭接處理→細部節點處理→自檢→修補→驗收→綁扎鋼筋→澆筑側墻結構混凝土 ;
立墻鋪設預鋪卷材時,先將預鋪卷材按彈線位置對準在圍護結構墻的基層上,卷材的平滑光面面向圍護結構,耐候顆粒層面向結構混凝土墻。采用機械固定方式把卷材固定于圍護結構墻支撐面上,釘固位置應在距卷材長向預留自粘邊外邊緣 5mm 處。根據現場實際可在卷材長向搭接邊每隔 500mm 左右進行機械固定。施工時,撕去長向預留自粘搭接邊表面的隔離膜,進行長邊搭接, 同時確保所有釘固點被相鄰卷材的搭接邊覆蓋。搭接后應立即用壓輥滾壓,以確保密封粘牢。對于卷材的短向搭接邊,應根據現場情況,每隔 500mm 左右對卷材進行機械固定,釘固位置距卷材外邊緣 5mm。釘固作業完成后,在短邊搭接縫用專用膠或膠帶進行粘接密封,并確保所有釘固點被下幅卷材的搭接邊完全覆蓋。
適用范圍
◎屋面、地下室、地下車庫、人防等建筑工程 ;
◎水庫、堤壩、圍堰、渠道等水利工程 ;
◎橋梁、地鐵、公路、涵洞等交通工程 ;
◎屋頂花園、種植屋面、園林等綠化工程。
